こんにちは。浜松市の工務店、ほっと住まいるの栗田です。


先週のこと・・・浜松市浜名区於呂にてM様邸の上棟が行われました。


上棟は他にも『棟上げ』とか『建て前』とか、あるいは建築業界用の言葉で『建て方』なんて呼ばれ方もされています。

まぁ、何パターンかある名称をどう呼ぼうが問題ないのですが、それよりも肝心なのはその日に何を行うのかということですね。


上棟日には柱や梁などの建物の基本構造となる部分の組み立て作業を大工さん数人掛かりで行います。

この日も6人の大工さんにレッカー屋さん、それにお手伝い要員として弊社から2人と・・・合計9人で作業を行いました。



7:00 作業開始前



職人さんの朝は早く、上棟の日はいつも7:00頃には現場に集合します。

・・・と言っても、そこからすぐさま作業を始めるわけではなく、棟梁が買ってきてくれた缶コーヒーを飲みながら作業開始までの1時間、ダラダラとお喋りをしているのが通例です。

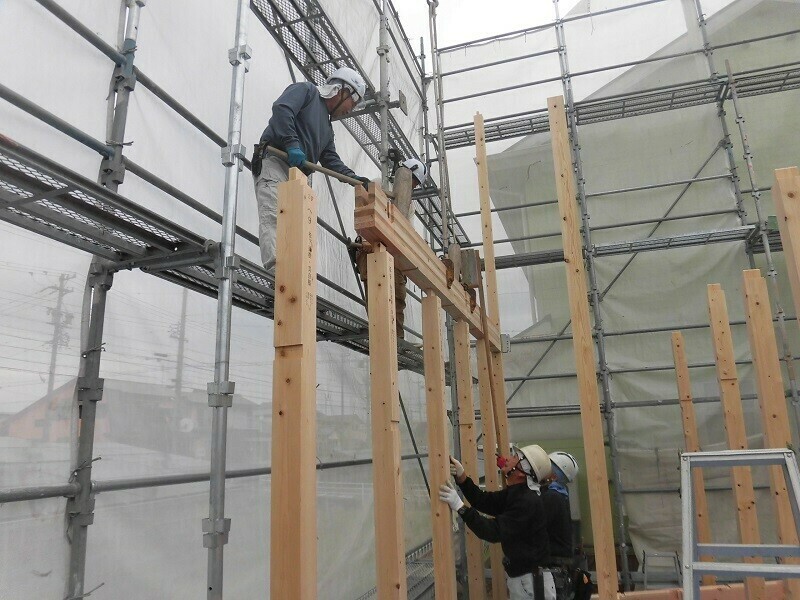

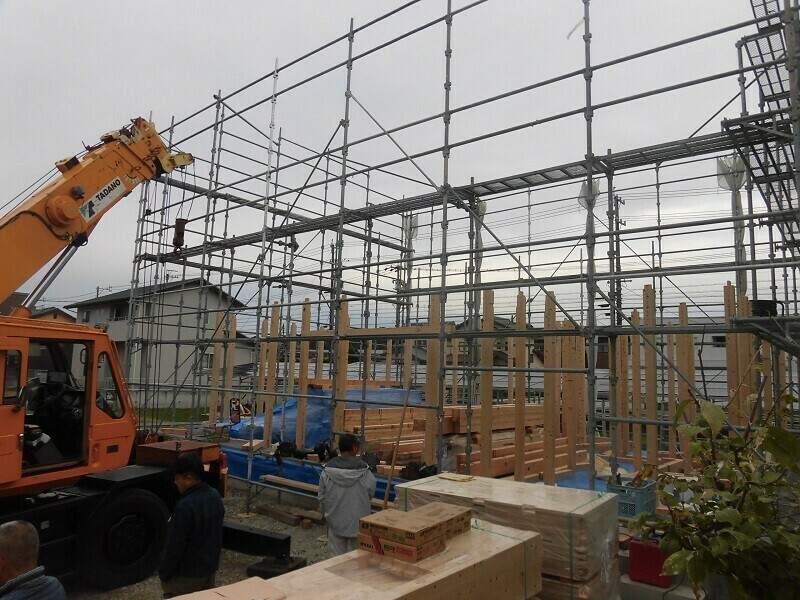

作業開始前にもかかわらず、すでに柱が立てられています。

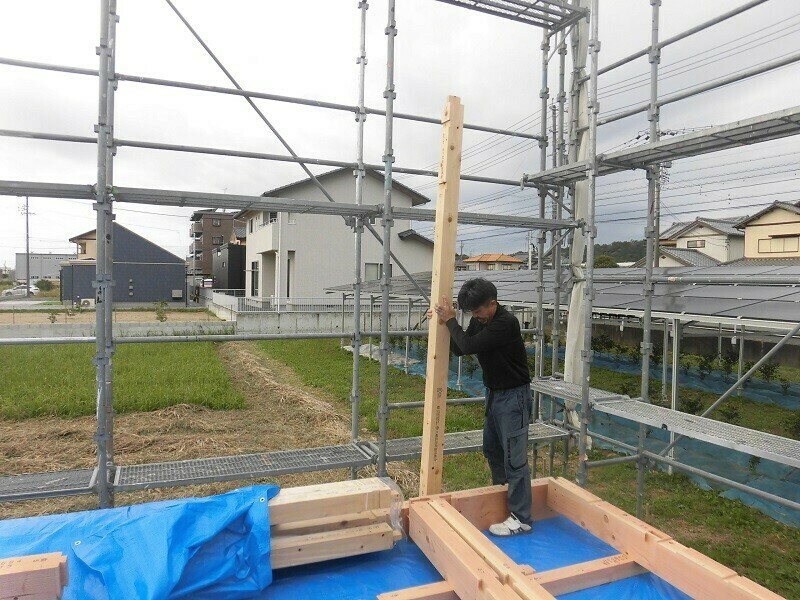

柱立てと言って、上棟日前日の天気が良ければ前もって1階分の梁を配り、柱を立てておく作業を済ませておきます。

これを行っておくことで当日の作業がスムーズに開始出来るわけです。



8:00 作業開始


先の通り、前日に1階の柱を立てておくことが出来たので、この日は1階の梁を組むところから作業スタートです。

レッカー屋さんと連携を取りながら柱のほぞを梁のほぞ穴にはめ込んでいきます。

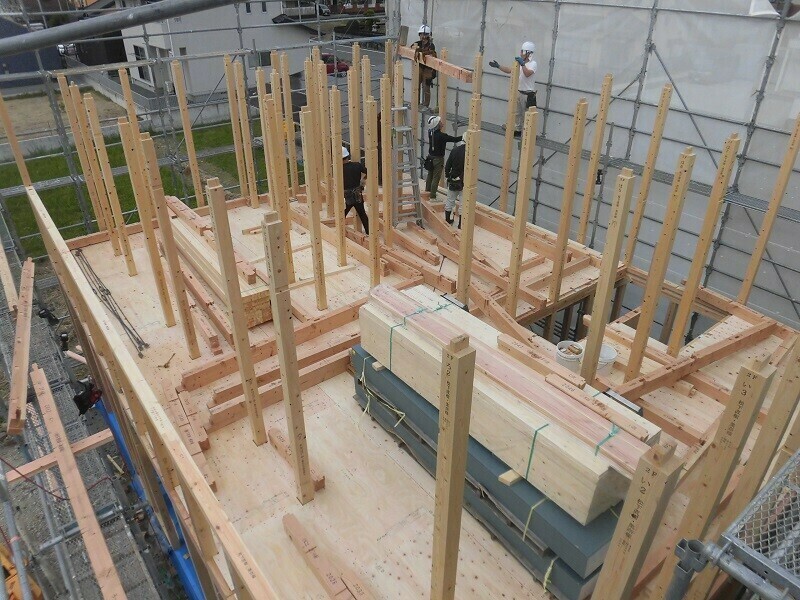

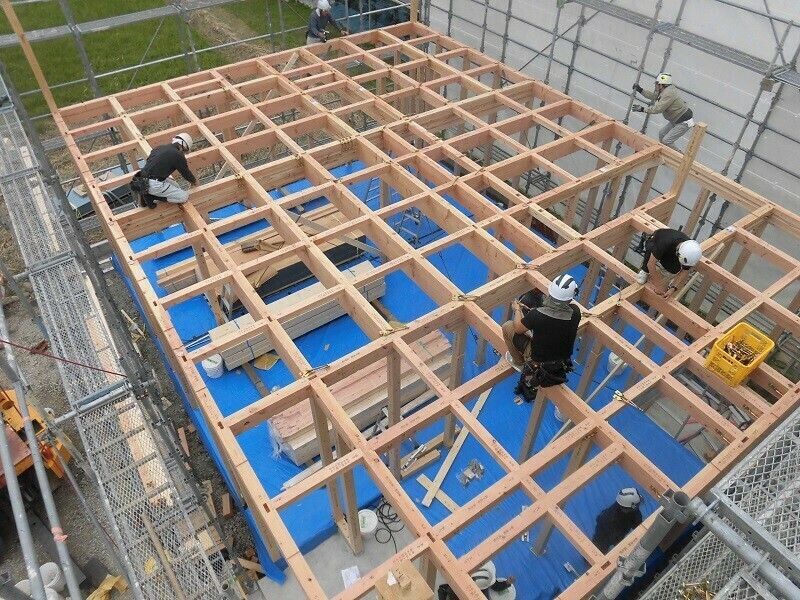

1階の梁が組み終わるとこんな感じに。

梁が碁盤の目のようなきれいなマス目状になっています。

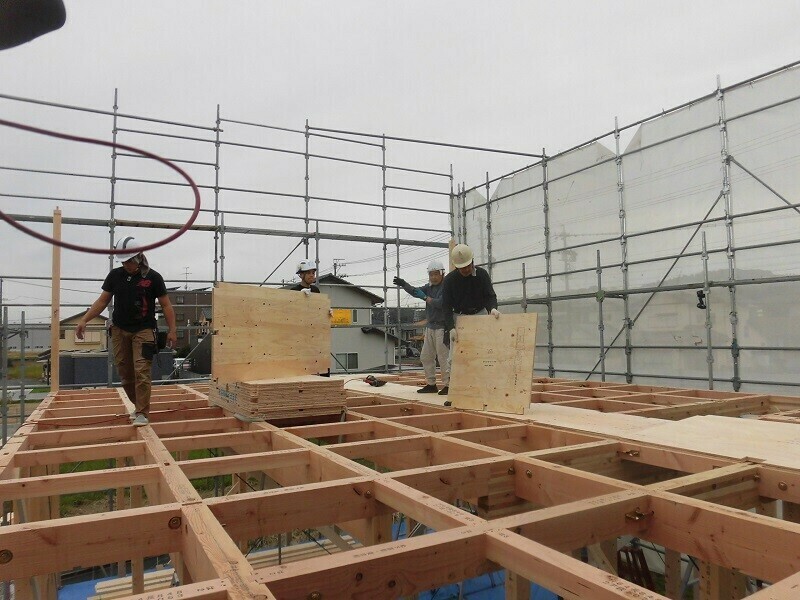

9:17 2階床合板張り・2階柱立て




慣れないうちは梁の上を歩くのは唯でさえ怖いのに、床合板を運びながら歩いていくんだから経験を積んだ大工さんは流石です。
梁の上をスタスタ歩きながら床合板を並べ、それを釘留めした後は、更に2階の柱を立ててもらいました。


11:18 2階梁組み

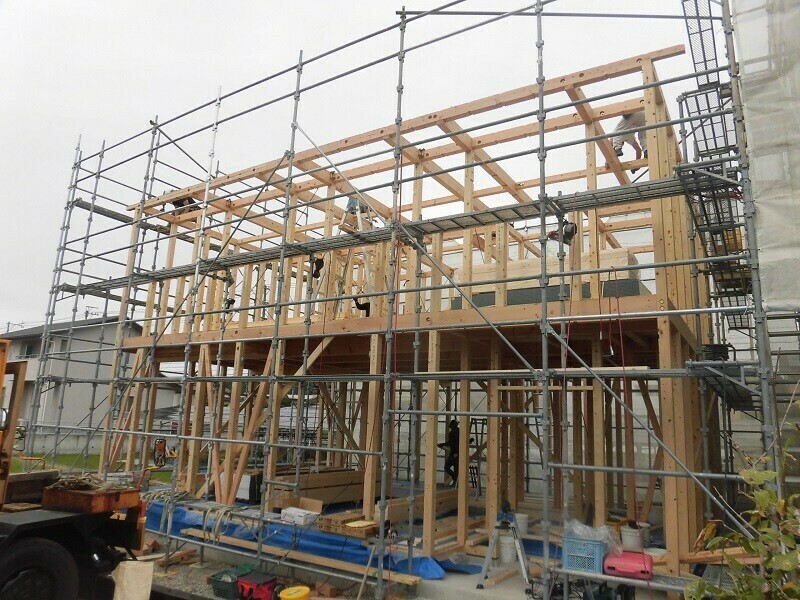

1階の柱→1階の梁→2階の床→2階の柱・・・と続けば、次は2階の梁です。
2階の梁を組み終えると、次の作業がいよいよ棟上げです。

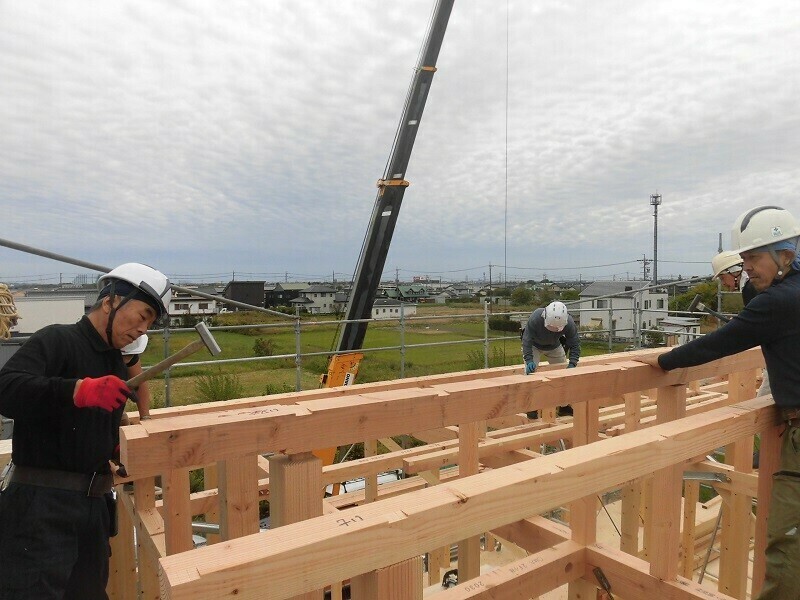

13:06 棟上げ

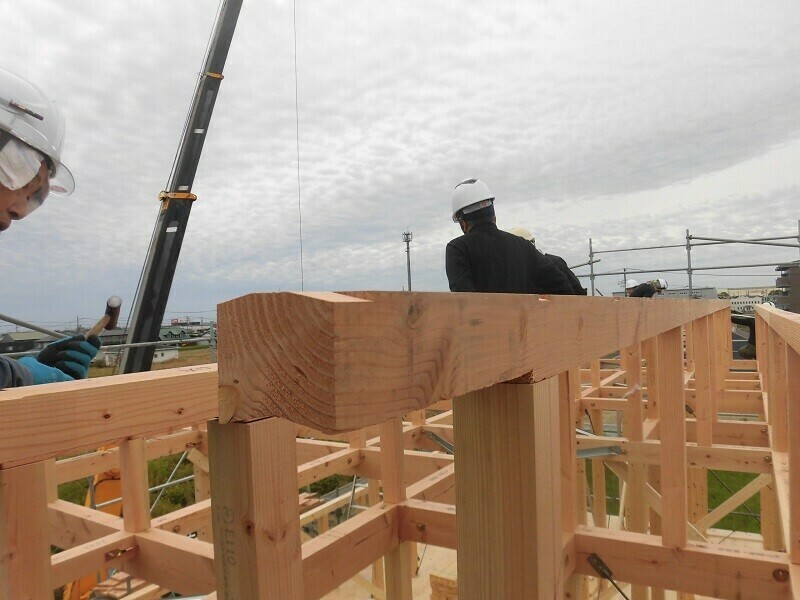

お昼休憩を挟んで13時06分、無事に棟木が上がりました!!


棟木というのは屋根の一番高いところに横たわって配置される木材のことを言い、M様邸の場合、画像の矢印部分の木がそれに当たります。


ここでちょっとおさらいというか・・・冒頭で触れた名称に関してですが、上棟、棟上げなどの呼び名は『棟』木を『上』げることからそう呼ばれています。


上棟という言葉からすると、棟木が上がった時点で目標達成のような印象を受けますが、棟木が上がったからといって、それで作業が終わるわけではありません。

この日を過ぎれば残りの木工事の工程は基本的に大工さんが一人で行うことになるので、残りの時間は残りの時間で大工さんが大勢集まっているうちに進められるところまで作業を進めます。

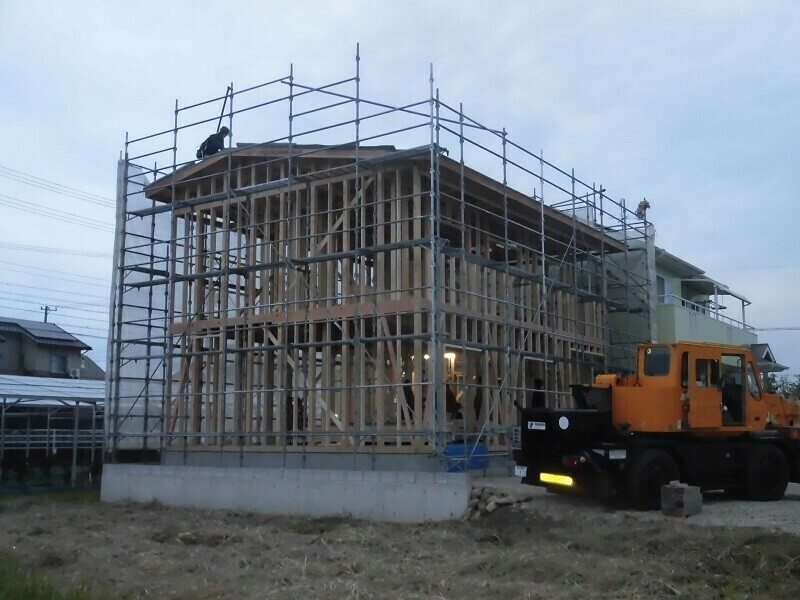

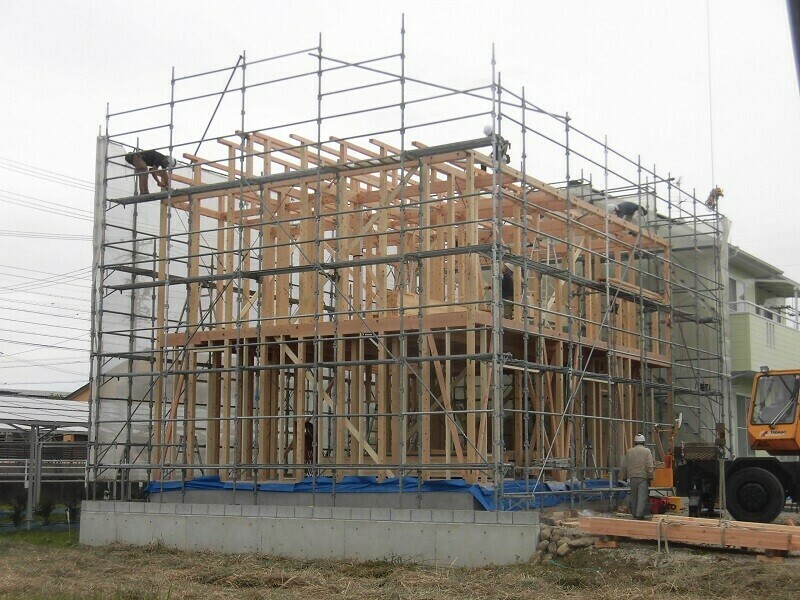

16:36 1日目作業終了


棟木が上がってからは2階の屋根の垂木、破風板、屋根合板を取り付け、途中で合流した屋根屋さんがルーフィングを敷いたところで作業は終了。



建て方2日目

ほっと住まいるでは、いつも建て方作業を2日間にわたって行っています。

それは、柱などの構造躯体をなるべく濡らしたくないからに他ありません。

・・・と言いつつも躯体が全く濡れないで済むかどうかは天候次第ということになりますので、なかなか難しい面もあるのですが・・・・・・。

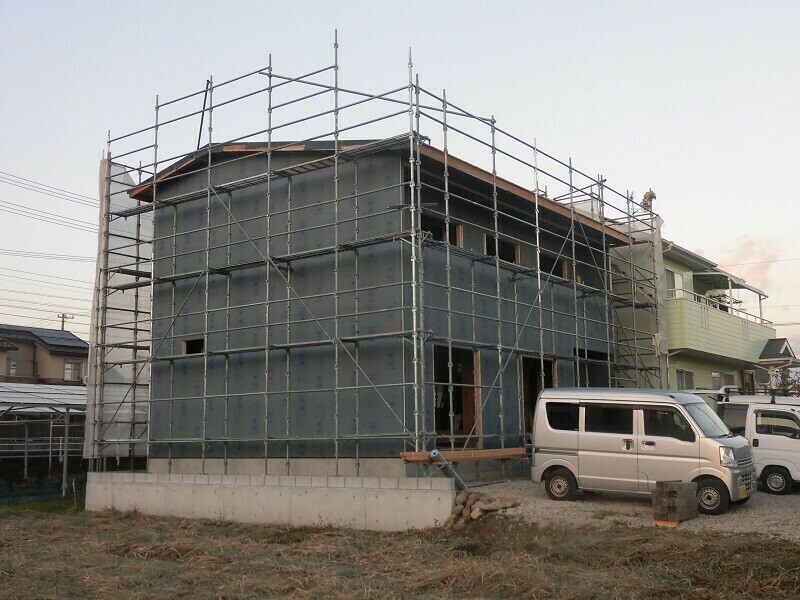

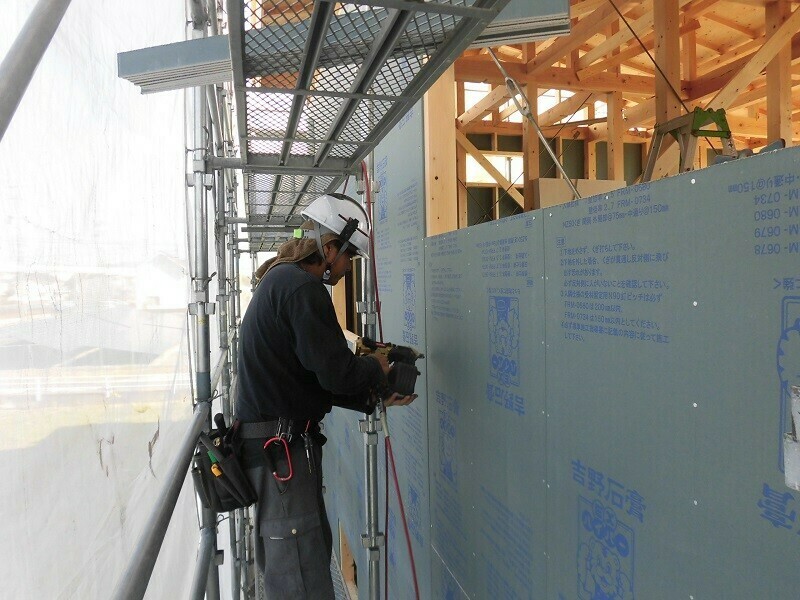

一時的に濡れてしまうのは仕方が無いにしても、雨に濡れてしまう状況を1週間も2週間も放置しておくのはやはり良くないので、2日目は耐力面材となる『EXハイパー』を張る作業を行うようにしています。


このEXハイパーですが、施工手順としてはまず寸法通りにカットして、それを外に運び出し、所定の位置に仮留めしたものを仕上げに釘打ち機で固定するという手順となります。

これを大工さんひとりで行うと、技術的に出来ないということはありませんがそれなりに時間が掛かります。

時間が掛かればそれだけ雨に濡れるリスクも高まりますので、役割分担しながら一気に進めてしまいます。


ひとりでは時間のかかる作業も、チームワークの取れた大工さんたちのおかげで2日間でここまでの状態に持っていくことが出来ました。


さて・・・ここまでは外周りの作業について触れてきましたが、内部は内部で2日間掛けて作業を進めています。

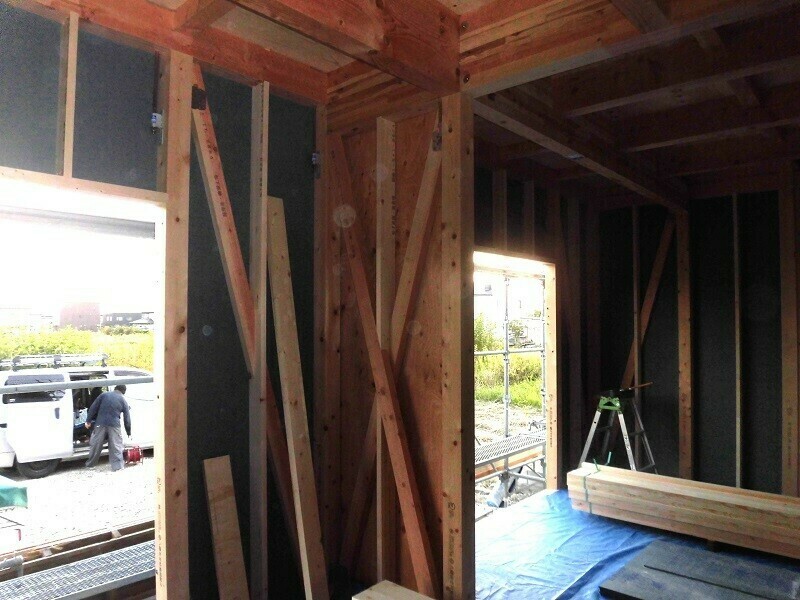

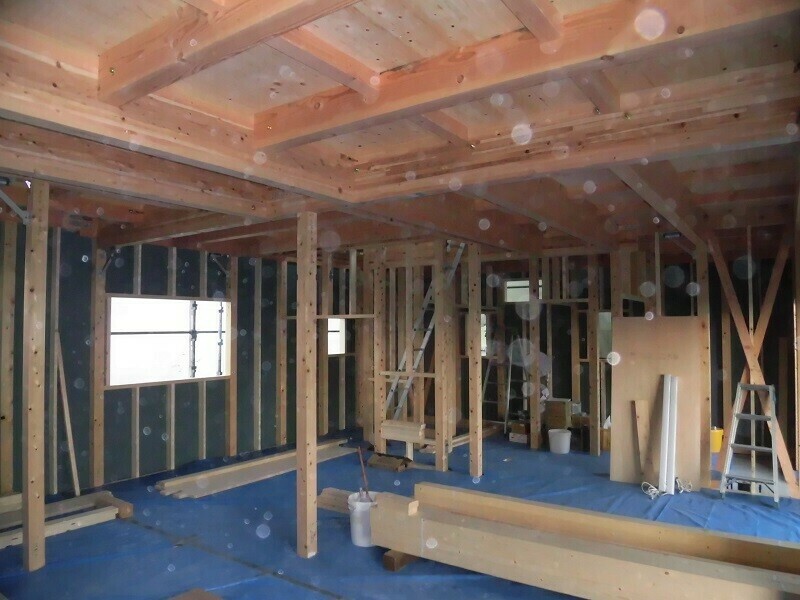

いつもなら、耐震上で必要となる筋交いや、間仕切壁の柱間の設置される間柱、建具上に付くまぐさ等々・・・プレカットして現場納入された部材の取付作業が完了するところまでは進むのですが、今回はそのうちで筋交いを取付けるので精一杯でした。

欲を言えば、全てのプレカット部材の取付まで済ませられれば良かったのですが・・・・・・。

夏場の作業程の身体的な疲れは無いものの、ちょっと大きめなお家だったことと、2日目の大工さんの数が減ってしまったことが大きな要因でしたね。

まぁ・・・目標のEXハイパー張り完了まで進められただけでも十分な成果です。
